Примтеплоэнерго готовится к новому отопительному сезону в Находке

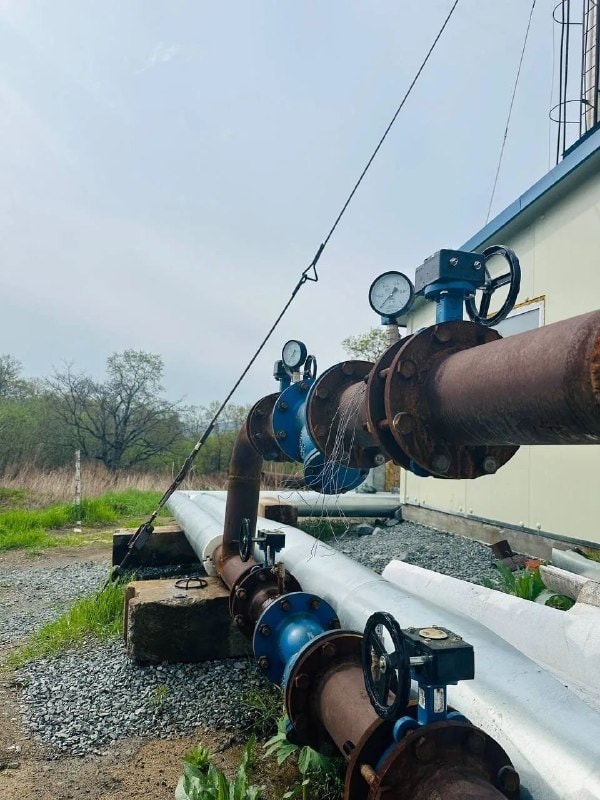

В Находке «Примтеплоэнерго» начало подготовку к новому отопительному сезону. Специалисты уже приступили к гидравлическим испытаниям котельного оборудования и тепловых сетей.
В Находкинском филиале компании работы идут с опережением графика. Испытания котельного оборудования выполнены на 89%, тепловых сетей — на 76%. Параллельно началась непосредственная подготовка всех объектов теплоснабжения к зиме.
В рамках ремонтной программы в филиале планируют заменить 18 насосов, 28 единиц теплообменного оборудования и три единицы тягодутьевого оборудования. Также продолжается обновление изношенных участков тепловых сетей — в планах заменить около трех километров трубопроводов. Дополнительный объем сетей обновят за счет краевых субсидий.
По хештегам
Похожие новости

Новый котёл запускают на котельной в Находке
В Находкинском филиале КГУП «Примтеплоэнерго» завершаются пуско-наладочные работы нового котла ДЕ-25 на котельной №1/3. Котельная обеспечивает теплом часть Южного микрорайона, включая 118 многоквартирных домов и 15 социальных объектов

Примтеплоэнерго заменит 35 км теплосетей в Приморье к зиме
Примтеплоэнерго в рамках подготовки к отопительному сезону планирует заменить около 35 километров тепловых сетей, в том числе свыше 10 км с использованием современных предварительно изолированных труб. Основные работы сосредоточены в Находкинском городском округе и Большом Камне
